第二臺“華龍一號”福清核電6號機組穹頂吊裝
原標題:國內第二臺“華龍一號”
福清核電6號機組提前實現穹頂吊裝

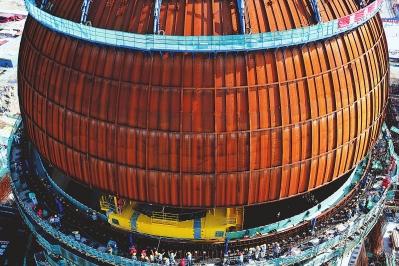

本報訊(記者王永珍戴艷梅 通訊員 過東海 文/圖)21日9時21分,我國自主三代核電“華龍一號”示范工程中核集團福清核電6號機組提前10天實現穹頂吊裝(如圖),這是繼2017年5月25日,“華龍一號”全球首堆福清核電5號機組提前實現穹頂吊裝后,國內第二臺“華龍一號”核電機組核島施工由土建為主轉入安裝為主,表明我國自主三代核電技術工程建設正按計劃有序推進。
穹頂吊裝是核電工程建設的重要里程碑節點,穹頂鋼襯里是反應堆廠房安全殼的主要組成部分,位于核島頂部,主要是保證反應堆廠房完整性和密封性,對放射性包容起關鍵性作用。
“華龍一號”穹頂重約342噸,是一個直徑46.8米的半球體,安裝于反應堆廠房鋼襯里筒體13段上,內部設置有噴淋管道和通風系統等。當天6時30分,穹頂吊裝工作全面展開,3200噸履吊車緩緩將穹頂吊離地面,變幅,升鉤,行走平移,平穩落鉤就位在反應堆廠房安全殼上。
中核集團福清核電規劃建設6臺百萬千瓦級壓水堆核電機組。目前,1~4號機組已投入商業運行,四臺運行機組已累積發電552億千瓦時,相當于少消耗標準煤約2198萬噸,減排二氧化碳約7179萬噸,相當于造林約19.2萬公頃;5、6號機組“華龍一號”示范工程各里程碑節點和一級進度計劃節點均按期或提前實現,項目進展順利。
